Takt time é o tempo máximo que uma fábrica tem para produzir uma unidade e atender à demanda do cliente, calculado dividindo o tempo disponível pela quantidade demandada. Aplica-se a qualquer linha industrial e calibra o ritmo de produção sem atrasos nem desperdício.
Toda fábrica opera com dois relógios ao mesmo tempo. Um mede a velocidade real da linha. O outro mede a velocidade que o cliente exige. Quando os dois estão descalibrados, a produção acumula estoque que ninguém pediu ou deixa pedidos sem entrega no prazo.
O takt time é o cálculo que calibra esses dois relógios. Ele define o ritmo que cada etapa da linha precisa manter para atender à demanda sem sobrar e sem faltar. Quando o resultado revela que a linha está fora de sincronia com o cliente, o takt time indica onde o ajuste precisa acontecer.
Este artigo explica o que é takt time, como calcular em três cenários reais, qual é a diferença em relação ao tempo de ciclo e ao lead time, e o que fazer quando o cálculo revela um desequilíbrio na linha.


Takt time é o tempo máximo que uma operação tem para produzir uma unidade e ainda atender à demanda do cliente. É calculado dividindo o tempo disponível de produção pela quantidade solicitada no mesmo período. Se o tempo disponível é de 480 minutos e a demanda é de 120 peças, o takt time é de 4 minutos por peça.
O conceito define o ritmo que cada estação de trabalho precisa manter ao longo da linha. Quando a linha respeita o takt time, ela entrega o que o cliente pediu, no prazo, sem excesso de estoque e sem correria de última hora.
Quando o takt time é ignorado, o ritmo de produção passa a ser ditado pela capacidade da máquina ou pelo humor do turno, e não pela demanda real.

O termo vem do alemão Takt, que significa compasso ou batida musical. A analogia é precisa: assim como um maestro define o ritmo que os músicos precisam seguir, o takt time define o ritmo que cada etapa da linha precisa manter.
O conceito entrou na gestão da produção industrial na Alemanha dos anos 1930, aplicado à fabricação de aeronaves. Depois, foi incorporado ao Sistema Toyota de Produção como um dos pilares do just-in-time
Hoje é uma ferramenta central do lean manufacturing e está presente em indústrias que vão de autopeças a alimentos, de eletrônicos a embalagens.

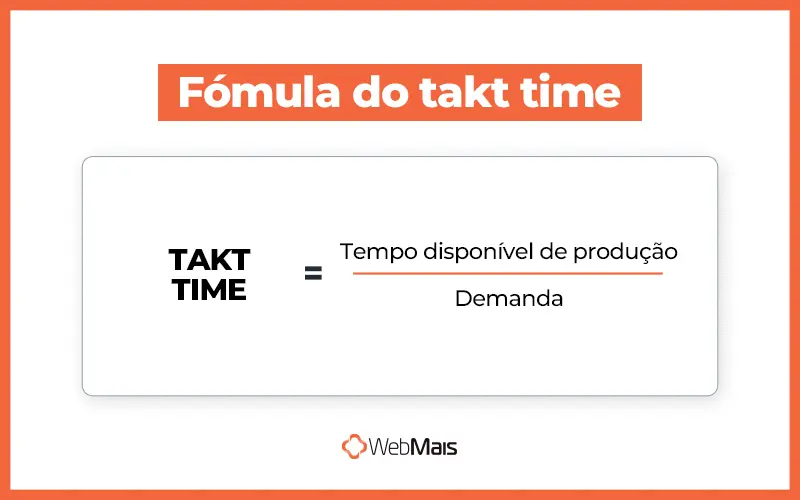

A fórmula do takt time é TT = Ta / D, onde TT é o takt time, Ta é o tempo disponível para produção e D é a demanda do cliente no mesmo período.
O tempo disponível (Ta) é o tempo líquido de produção, após descontar pausas, refeições, manutenção programada e outros intervalos. Se a fábrica opera 8 horas por turno com 40 minutos de pausa, o tempo disponível é de 440 minutos, não de 480.
Usar o tempo nominal sem descontar as paradas é o erro mais comum e produz um takt time que a linha nunca vai conseguir cumprir.
A demanda (D) é a quantidade que o cliente precisa no período correspondente ao tempo disponível considerado.
Se o pedido semanal é de 1.000 unidades e o cálculo usa como base um turno diário de 5 dias úteis, a demanda por turno é de 200 unidades. A unidade do resultado acompanha a lógica: tempo em minutos dividido por demanda em peças resulta em minutos por peça.

A fórmula é simples, mas o contexto muda o que fazer com o resultado. Uma linha com demanda estável calcula o takt time uma vez por mês e revisa quando o cliente altera o pedido.
Uma linha com demanda variável precisa recalcular com mais frequência. Uma linha multiproduto aplica o cálculo por item. Os três exemplos abaixo cobrem esses cenários com os números necessários para tomar uma decisão.

Uma fábrica de embalagens plásticas opera em turno único de segunda a sexta. Cada turno tem 480 minutos, com 30 minutos de pausa para refeição e duas paradas de 10 minutos para limpeza de máquina. Tempo disponível: 430 minutos por turno.
O cliente compra 215 unidades por dia. O takt time é de 430 / 215 = 2 minutos por peça. Isso significa que a linha precisa concluir uma embalagem a cada 2 minutos para fechar o dia com o pedido entregue.
Se o tempo de ciclo real está em 2 minutos e 40 segundos, a linha vai acumular atraso ao longo do turno sem que ninguém perceba até o final.

A mesma fábrica tem um cliente que dobra o volume de pedidos no quarto trimestre. Em outubro, a demanda sobe de 215 para 430 unidades por dia, mas o tempo disponível continua em 430 minutos.
Novo takt time: 430 / 430 = 1 minuto por peça. O ritmo exigido dobrou. Se a fábrica não ajustar a capacidade antes da alta temporada, o desequilíbrio vai aparecer na primeira semana de outubro e o prazo de entrega vai sofrer. Esse é o principal uso do takt time no planejamento: calcular com antecedência se a capacidade instalada aguenta a demanda prevista antes que ela chegue.

Uma indústria de alimentos processa dois produtos na mesma linha. O produto A corresponde a 70% da demanda e o produto B, a 30%. A demanda diária total é de 400 unidades, com turno de 420 minutos disponíveis.
Takt time total: 420 / 400 = 1,05 minuto por unidade. Para o produto A (280 unidades diárias): 420 / 280 = 1,5 minuto. Para o produto B (120 unidades diárias): 420 / 120 = 3,5 minutos.
Esses valores orientam o sequenciamento e o tempo de setup entre os produtos. Sem esse cálculo por item, a linha tende a produzir no ritmo do produto mais fácil e deixar o mais exigente para o final do turno, onde não há tempo de recuperar.
Os três exemplos mostram que o cálculo do takt time gera perguntas operacionais concretas: a linha aguenta o ritmo? O turno é suficiente? O mix de produtos está sequenciado corretamente? Sem o número na mesa, essas perguntas ficam sem resposta objetiva.
Os três termos medem aspectos diferentes do mesmo fluxo de produção. O takt time define o ritmo que a linha precisa manter. O tempo de ciclo mede o ritmo que ela realmente mantém. O lead time revela quanto tempo o cliente efetivamente espera, do pedido à entrega. Confundi-los gera diagnósticos errados porque cada um aponta para um problema diferente.
| Indicador | O que mede | Determinado por | Pergunta que responde |
| Takt time | Ritmo necessário para atender à demanda | Demanda do cliente + tempo disponível de produção | Qual ritmo a linha precisa manter? |
| Tempo de ciclo | Tempo real para completar uma unidade | Observação do processo no chão de fábrica | A linha está conseguindo acompanhar o ritmo? |
| Lead time | Tempo total do pedido até a entrega | Processo completo, incluindo esperas e transporte | Quanto tempo o cliente efetivamente espera? |
Na prática: se o takt time é de 3 minutos e o tempo de ciclo é de 4 minutos, a linha está atrasada em relação à demanda.
Se o takt time e o tempo de ciclo estão iguais, mas o lead time é de 5 dias, o gargalo está fora da linha de produção, em estoque intermediário, aprovação ou logística. Cada indicador aponta para um problema diferente e exige uma ação diferente.
Quando o tempo de ciclo supera o takt time, a linha está perdendo prazo. Quando o tempo de ciclo está abaixo do takt time, a linha está gerando estoque que ninguém pediu. Identificar em qual desses dois cenários a sua operação está é o que transforma o takt time de um número em uma decisão.
Produção mais lenta do que a demanda exige: o resultado é atraso acumulado e risco de não entrega no prazo.
As ações para esse cenário devem começar pelo diagnóstico do gargalo:: qual estação de trabalho específica está estourando o tempo de ciclo?
O problema raramente é a linha inteira. Quase sempre é um ponto que concentra tempo demais, e a partir daí as opções são redistribuir parte das tarefas desse ponto para as estações adjacentes, reduzir paradas não planejadas via manutenção preventiva ou adicionar capacidade pontual no gargalo quando as outras opções não forem suficientes.
Produção mais rápida do que o cliente precisa: o risco aqui é a superprodução. Estoque que ocupa espaço, gera custo de armazenagem e pode virar perda se o produto tiver prazo de validade ou se a demanda mudar antes do escoamento.
Para esse cenário, as ações mais indicadas são nivelar a produção ao longo do turno (heijunka) em vez de empurrar tudo de uma vez, usar kanban para deixar a demanda real puxar a linha, e redirecionar a folga de capacidade ociosa para manutenção preventiva e capacitação da equipe.
O desequilíbrio que o takt time revela tem origem no planejamento, não apenas na execução do turno. Uma linha que vive no limite superior está sempre sujeita a atrasos por qualquer variação de processo. Uma linha que produz muito acima do takt desperdiça capacidade que poderia estar alocada em outro produto ou turno.

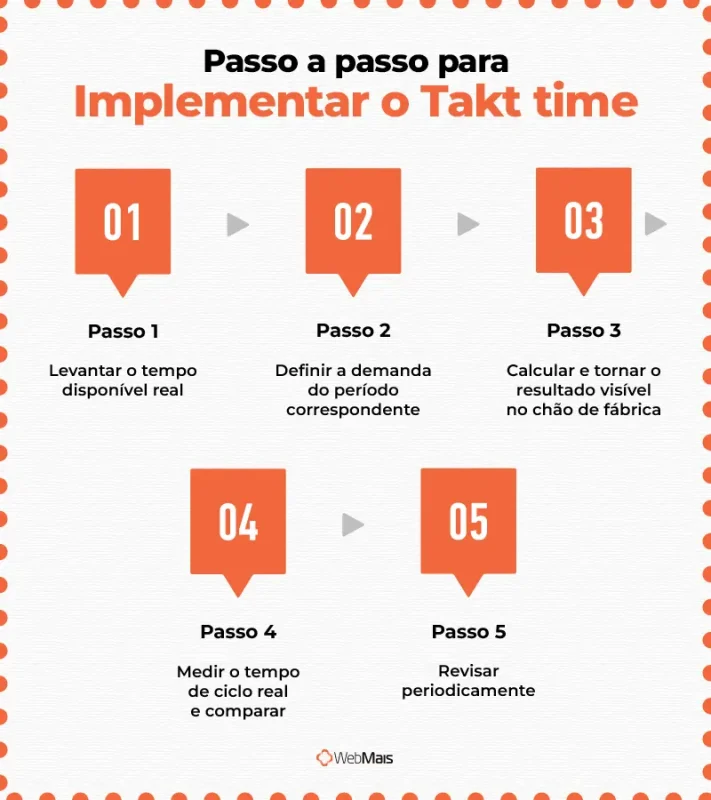

Implementar o takt time não exige uma reestruturação de processos. É possível começar por uma única linha ou célula de produção, validar o método e expandir depois. Os cinco passos abaixo cobrem o processo do zero à operação.

Mapear o turno com todas as paradas programadas: refeição, manutenção, limpeza, reuniões de início de turno. O tempo disponível é o que sobra depois de descontar tudo isso. Usar o tempo nominal (8 horas) sem as paradas gera um takt time que a linha nunca vai conseguir cumprir na prática.
A demanda deve ser medida no mesmo intervalo do tempo disponível. Se o takt time é calculado por turno, a demanda deve ser por turno. Usar a média dos últimos três meses reduz distorções de picos e sazonalidade sem perder a referência do volume real.
O takt time calculado precisa estar acessível para quem opera a linha. Painel físico, display eletrônico ou indicador no sistema: o formato importa menos do que a visibilidade. Quando o operador não sabe qual é o ritmo necessário, não percebe quando está perdendo cadência.
Cronometrar o tempo de ciclo atual e confrontar com o takt time calculado. Essa comparação já revela se há desequilíbrio antes de qualquer ajuste. Quando o tempo de ciclo é coletado de forma automatizada pelo ERP ou pelo sistema de controle de produção, o dado é mais confiável e o gestor pode agir ainda dentro do turno.
O takt time muda quando a demanda ou o calendário de produção mudam. Revisitar o cálculo pelo menos uma vez por mês, e sempre antes de mudanças de mix de produtos, garante que o ritmo de referência continua refletindo a realidade do cliente.
A implementação tem um obstáculo recorrente: as paradas não programadas. Uma máquina que quebra no meio do turno retira tempo disponível sem reduzir a demanda, o que eleva o takt time imediatamente. Por isso, a manutenção preventiva faz parte da base que sustenta qualquer controle de ritmo efetivo.
O takt time é um dos pilares operacionais do lean manufacturing. No Sistema Toyota de Produção, ele funciona como o metrônomo que sincroniza as outras ferramentas: o kaizen promove a melhoria contínua das estações que precisam reduzir o tempo de ciclo, e o kanban organiza o fluxo de materiais no ritmo que o takt time define.
Segundo a Sondagem Especial 91 da CNI, 86% das indústrias de transformação brasileiras já utilizam ao menos uma técnica de manufatura enxuta, e 41% aplicam 11 ou mais técnicas, ante 35% em 2018 (dados de 2023, referência mais recente disponível para esse indicador.
Com crescimento acumulado de 0,6% em 2025, terceiro ano seguido de alta (IBGE, Pesquisa Industrial Mensal, fevereiro/2026), a produção industrial brasileira avança em ritmo moderado. Para a maioria das fábricas, ganhar eficiência sem ampliar capacidade é a alavanca mais acessível, e o takt time é um dos instrumentos mais diretos para identificar onde essa eficiência está sendo perdida.
Mesmo com a alta adoção de técnicas lean no Brasil, aplicar o takt time como ferramenta de monitoramento contínuo ainda é incipiente em boa parte das fábricas. O conceito é conhecido, mas raramente está integrado ao sistema de gestão: o cálculo acontece uma vez em planilha e não é revisado quando a demanda muda.

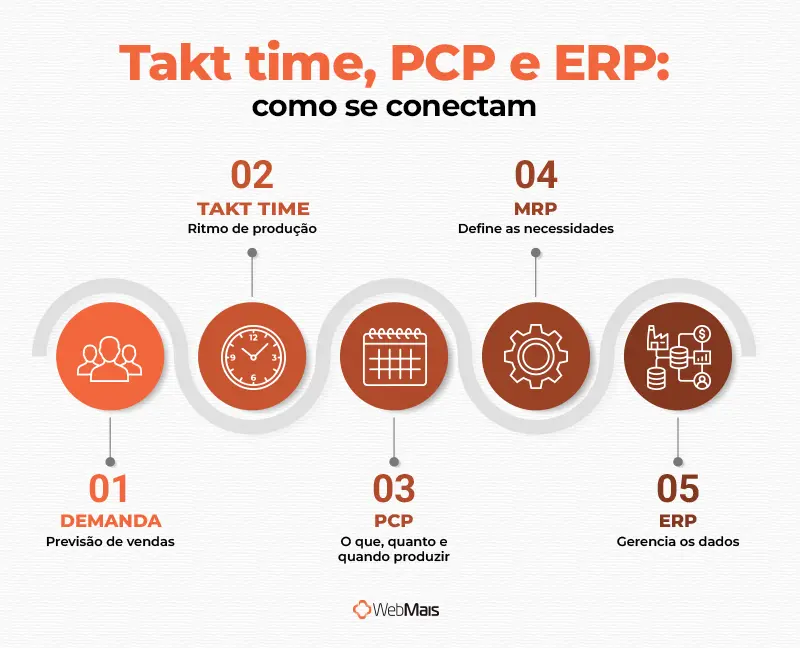

O Planejamento e Controle da Produção define o que produzir, em que quantidade e quando. O takt time responde a uma pergunta anterior: em que ritmo cada etapa da linha precisa operar para que esse planejamento possa ser cumprido?
Sem o takt time, o PCP é uma sequência de ordens de produção sem referencial de ritmo por unidade. Com o takt time calculado, as ordens são distribuídas de forma que o ritmo necessário seja alcançável dentro do tempo disponível de cada turno. O MRP calcula a necessidade de materiais a partir desse plano. O PPCP formaliza o ciclo de feedback entre planejamento e execução. O takt time é o parâmetro que ancora o ritmo de todos eles.
O ERP conecta os dados necessários para manter esse ritmo atualizado: armazena a demanda do cliente, calcula o tempo disponível por turno, gera as ordens de produção e, quando integrado ao chão de fábrica, monitora o tempo de ciclo real em comparação ao takt time planejado. Isso permite identificar desvios ainda no turno em andamento, antes que o atraso se acumule e comprometa a entrega.
Em um ERP com módulo de PCP, o takt time deixa de ser um cálculo feito em planilha no início do dia e passa a ser um parâmetro do sistema, atualizado automaticamente quando a demanda ou o calendário de produção mudam.
O takt time transforma a demanda do cliente em um parâmetro de ritmo que a linha de produção consegue operar. Sem ele, a fábrica produz no ritmo que a máquina permite. Com ele, a fábrica produz no ritmo que o mercado exige.
O cálculo é direto. O que exige atenção é garantir que demanda, tempo disponível e tempo de ciclo real sejam monitorados de forma integrada e atualizada. Quando esse monitoramento acontece em planilha, o dado chega com atraso. Quando está dentro do ERP, o desvio aparece ainda no turno, enquanto há tempo de corrigir.
O ERP WebMais para indústria integra planejamento de produção, controle de demanda e monitoramento de ordens em um único sistema, para que o ritmo calculado se torne o ritmo executado no chão de fábrica. Se você quer ver como isso funciona na prática para a sua operação, fale com um especialista e agende uma demonstração gratuita.
Sim. Em linhas make-to-order, a demanda usada no cálculo não é uma previsão: é a carteira de pedidos confirmados com prazo definido. O takt time é calculado com base nos pedidos do período, o que exige recálculo mais frequente, especialmente quando novos pedidos entram com prazos curtos e alteram o ritmo necessário da linha.
Sim. Linhas que produzem mais de um produto calculam um takt time por item ou família de produtos. O resultado orienta o sequenciamento (qual produto produzir em qual momento) e o tempo de changeover necessário entre os itens. Quanto maior a diferença entre os takt times de cada produto, mais crítica é a decisão de sequenciamento para não criar desequilíbrios de capacidade ao longo do turno.
Toda vez que a demanda ou o calendário de produção mudar de forma relevante. Em linhas com demanda estável, uma revisão mensal costuma ser suficiente. Em linhas com mix variável ou pedidos frequentes, o recálculo semanal ou por ordem de produção é mais adequado. Quando o ERP tem demanda e turnos cadastrados, esse processo acontece de forma automática.
